项目背景
澳大利亚太平洋公路在悉尼至布里斯班之间路段历经大规模升级改造,旨在将其全线贯通为一条双向分隔的高速公路。作为该宏大计划的重要组成部分,位于新南威尔士州北部耶尔根至钦德拉之间的施工标段,涵盖了新建约 30 公里长的双向分隔高速公路。该线路中相当长的一段——约 10 公里——穿越了地质年代久远的古河道河谷与洪泛平原。上述区域内分布的地基土体由软弱的粉质黏土构成,层厚介于 5 至 15 米之间。此类软粉质黏土的不排水抗剪强度为 8 至 12 千帕,且随深度递增;而表层厚约 1 米的超固结硬壳层,其抗剪强度约为 15 千帕。在上述路段内,路堤填筑高度在 2 至 5 米之间不等,路堤断面形式为堤顶宽 30 米,两侧边坡坡率均为 1V:2H。如此复杂的工况给高速公路建设带来了严峻挑战,项目需综合运用多种岩土工程技术策略,方可同时满足性能目标与工期要求。为此,设计方案中纳入了基底加筋、堆载预压以及借助预制竖向排水板加速地基固结等多项措施。该方法使得路堤得以快速填筑,同时维持边坡稳定,并为下卧土体在路面结构层铺筑之前预留出充足的固结时间。
面临的挑战
项目团队在软粉质黏土地基广泛分布的区域内作业时,需同时兼顾施工工期限制与各项性能指标要求。为此,项目决定在所有存在软土地基的区段,均采用基底加筋并施加 1 米堆载预压的路堤方案。这一决策在满足稳定性需求的同时,亦使得路堤能够按照设计规定的 1V:2H 边坡坡率,快速填筑至全高。快速筑成路堤至关重要,唯有如此,方能在施工阶段为地基固结争取到最为充裕的时间。而在此期间内完成固结,对于保障路面结构的长期服役性能而言,是不可或缺的前提条件。有鉴于此,项目亟需采取能够加速固结进程的技术措施,最终决定在软土地层中施打预制竖向排水板。另一项挑战则源于对软基表面的初始处理。设计方案要求将一层 MIRAFI® PET 500X 土工布隔离层直接铺设在原有草被之上。施工前虽已先行清除了树木及大型植被,但对地表草皮本身则特意予以保留,不作扰动,以防破坏软土层表面的完整性。此种做法使得隔离层得以在不改变土体表面天然状态的前提下,仍能有效发挥其设计功能。隔离层之间相互搭接 0.5 米,以确保覆盖的连续性,并为后续铺设过渡层做好准备。上述各道工序必须协调有序地加以管理,方能在原本无法承载施工机械的软弱地基之上,营造出一个稳定的作业环境。后续阶段的施工同样对岩土工程解决方案提出了更高要求——所用方案须能灵活应对沿线各处路堤填高不一、以及软土地基层厚与强度各异所带来的复杂变数。
解决方案

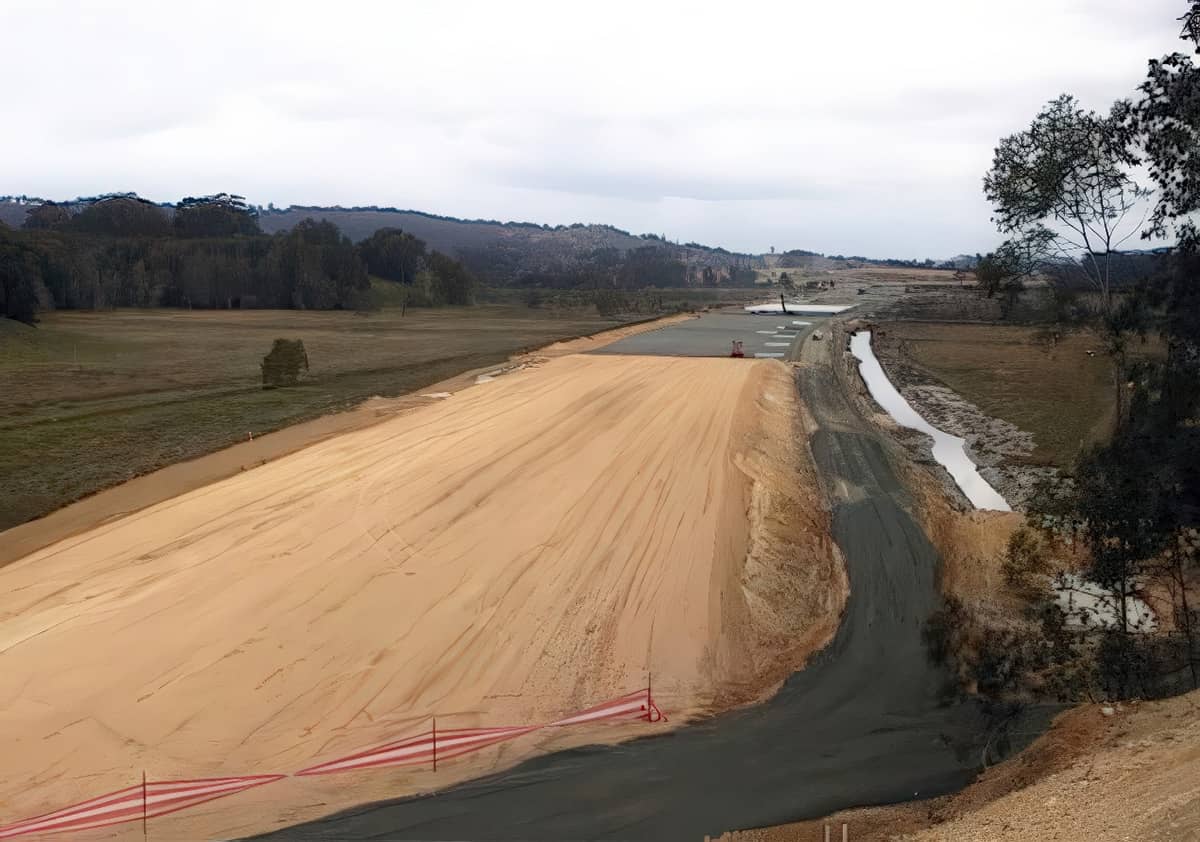

为构筑稳固的基底,项目团队在隔离土工布之上直接铺设了一层厚 0.5 米的当地黏性填土,作为过渡工作垫层。该过渡层为后续施打预制竖向排水板的机械设备提供了一个坚实可靠的工作平台。采用此类黏性填土,亦使得项目得以相应减少排水垫层所需的粒料用量。过渡层铺设完毕后,再于其上增铺一层厚 0.2 米、由破碎砾石构成的排水层。所用砾石系源自高速公路项目中挖方路段的岩石破碎料,其功用在于确保预制竖向排水板排出的多余孔隙水,能够顺畅高效地导引至路堤边坡坡脚处。排水层与过渡层均铺设到位后,预制竖向排水板便穿透上述各层,施打至下卧的软土地基之中。排水板按正方形网格布设,间距介于 1 至 3 米之间。这些排水板对于加速软土层内部的固结进程,起着不可或缺的关键作用。在排水层之上,铺设了 MIRAFI PET 机织聚酯土工布,用以对路堤实施基底加筋。土工布强度等级的选取,系依据路堤填筑高度、软土层厚度及土体强度综合确定。在不同区段分别采用了 200 千牛/米、400 千牛/米、600 千牛/米及 800 千牛/米等各级强度的产品。土工布沿路堤全断面宽度通长铺设,确保了基底加筋效果的连续性。沿路堤纵向,相邻幅间土工布的搭接长度均保持不少于 0.5 米。基底加筋层铺设完毕后,随即在其上进行路堤填方的填筑作业。填筑材料种类多样,包括超固结黏土以及破碎岩石,二者均取自高速公路沿线挖方路段。为进一步加快固结速率,还在路堤顶部额外施加了 1 米高的超载填土。此超载措施与预制竖向排水板协同作用,确保了绝大部分沉降在施工期内便已完成,而非延至高速公路通车运营之后。历经 9 至 12 个月的固结期后,超载部分的填土即被卸除。随后对路堤表面进行整平与修整,为最终的路面结构施工做好准备。待混凝土路面及附属设施全部完工后,高速公路即开放通车。加筋、排水、加速固结与路堤填筑这一整套施工工序的有序衔接,有力印证了采用分层土工合成材料体系并结合可控堆载预压技术,在软弱地基上修筑高速公路路堤的切实有效性。

一层隔离土工布被铺设在未经扰动的原状草皮之上,相邻幅间搭接 0.5 米,其上再覆盖一层厚 0.5 米的黏性填土过渡层,从而为竖向排水板的施打构建出作业平台。

过渡层之上再铺设一层厚 0.2 米的碎砾石排水层,使得竖向排水板排出的孔隙水得以高效导引至路堤边缘。

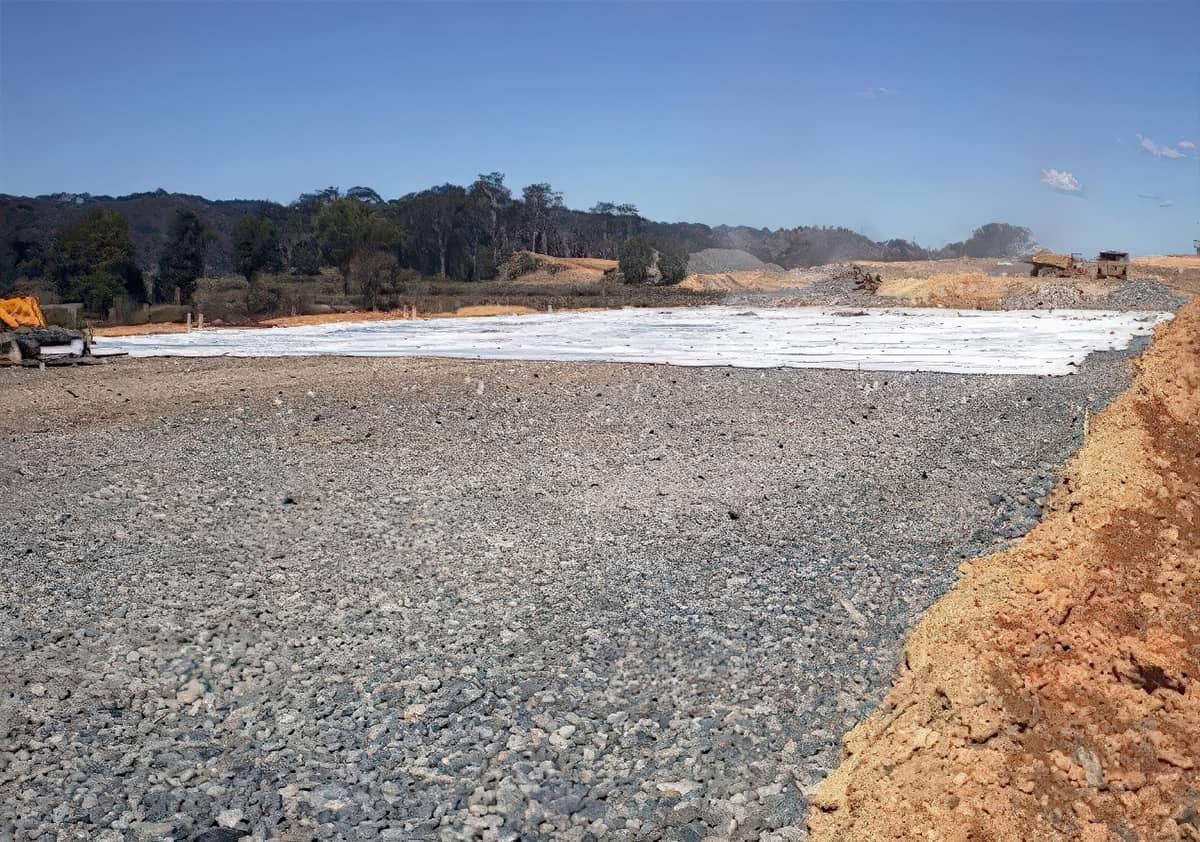

排水层之上铺设了高强度机织土工布,相邻幅间搭接 0.5 米,随后填筑了不同种类的路堤填料并施加了 1 米高的超载,以加速地基固结。

基底加筋路堤典型横断面图
